Seit 2019 betreibt Arverio Baden-Württemberg drei Netze mit fünf Nahverkehrslinien und jährlich rund 10,8 Millionen Zugkilometern, bei kontinuierlich steigenden Fahrgastzahlen. Am 11.08.2025 erhielt Arverio vom Verkehrsministerium Baden-Württemberg den Zuschlag für das neue Schienenpersonennahverkehrsnetz 35b. Der Verkehrsvertrag von Netz 35b läuft von Dezember 2026 bis Dezember 2040, die Vorlaufzeit bis zur Inbetriebnahme ist außergewöhnlich kurz. Fünf weitere Nahverkehrslinien nehmen in verschiedenen Inbetriebnahmestufen ihren Verkehr auf. Mit der vollständigen Betriebsaufnahme von Netz 35b erhöht sich die jährliche Verkehrsleistung um rund 10,3 Millionen Zugkilometer.
Diese Entwicklung ist ein bedeutender Schritt: für den öffentlichen Personenverkehr im Land, für die Fahrgäste – und für die Zukunft von Arverio.
Die nachstehenden Informationen spiegeln den Stand November 2026 wider. Veränderungen sind angesichts der Komplexität des Projektes und aufgrund externer Einflüsse jederzeit möglich.
Ein hochkomplexes Vorhaben
Die Einführung von Netz 35b fällt in eine Phase umwälzender Veränderungen im Schienenpersonennahverkehr von Baden-Württemberg. Die Inbetriebnahme von Netz 35b sollte zeitgleich mit dem Start von „Stuttgart 21“ erfolgen.
Gravierende Umplanungen im Monatstakt
Der Planungsstand von Arverio war Ende 2025, zum 13.12.2026 folgenden Zielzustand zu erreichen bzw. umzusetzen
- Start der kompletten ersten Inbetriebnahmestufe 1 (IBN 1) von Netz 35b
- Einsatz der ersten neuen Doppelstockfahrzeuge des Typs Coradia Max auf Netz 35b
- „Stuttgart 21“ geht in Betrieb, inklusive Umstellung von Kopfbahnhof zu Tiefbahnhof sowie erfolgter Umbau zum „Digitalen Knoten Stuttgart“
- Neuzuschnitt der bestehenden Arverio-Linien infolge Umstellung des Kopfbahnhofes in den Durchgangsbahnhof und Inbetriebnahme Stuttgart 21
- Abgeschlossene ETCS-Umrüstung aller 66 Flirt-Fahrzeuge, nach vier Jahren mit verschiedenen Ersatzflotten im Einsatz.
Welchen gravierenden Veränderungen die Planungen zu Stuttgart 21, ETCS-Umrüstung, sowie Neufahrzeuge unterworfen sind, zeigt, wie sich für Arverio die Situation nur wenige Monate später darstellt.
Zielzustand am 13.12.2026 (Stand Juni 2026)
- Start der ersten Inbetriebnahmestufe 1 (IBN 1) von Netz 35b, modifiziert infolge Verschiebung der Inbetriebnahme des Durchgangsbahnhofs
- Die neuen Doppelstockfahrzeuge des Typs Alstom Coradia Max auf Netz 35b sollen ab 2027 sukzessive in den Einsatz gehen
- „Stuttgart 21“: Die Inbetriebnahme verschiebt sich auf 12.2031 (Presseerklärung), inklusive Umstellung von Kopfbahnhof zu Tiefbahnhof sowie erfolgter Umbau zum „Digitalen Knoten Stuttgart“
- Anpassung der bestehenden Arverio-Linien im Hinblick auf die Inbetriebnahme des neuen Netzes 35b
- Die ETCS-Umrüstung und Zulassung der 66 Flirt-Fahrzeuge dauern an.
Was ist der „Digitale Knoten Stuttgart“?
Der Digitale Knoten Stuttgart ist ein bundesweit einzigartiges Innovationsprojekt.
Das Verkehrsministerium Baden-Württemberg zeigt in einem anschaulichen Youtube-Video, wie der Digitale Knoten Stuttgart (DKS) funktioniert und welche Vorteile er – langfristig betrachtet – bieten soll.
Warum werden Züge auf ETCS umgerüstet?
Arverio Baden-Württemberg betreibt seine Zuglinien bisher mit Fahrzeugen des Typs Stadler Flirt. Dies sind geleaste Schienenfahrzeuge der SFBW, der Landesanstalt Schienenfahrzeuge Baden-Württemberg. Der Fahrzeugeigentümer SFBW lässt bis zur Inbetriebnahme von „Stuttgart 21“ alle Züge auf die ETCS-Sicherungstechnik umrüsten, damit sie technisch für den Digitalen Knoten Stuttgart vorbereitet sind. Während der mehrjährigen Phase der Fahrzeugumrüstung stellt die SFBW Ersatzfahrzeuge zur Verfügung, um den Betrieb aufrechtzuerhalten. Auch trotz der Verzögerung der Inbetriebnahme von Stuttgart 21 muss die ETCS-Umrüstung durchgeführt werden. Die Umrüstung wird nicht im Dezember 2026 abgeschlossen sein und voraussichtlich noch bis in die zweite Jahreshälfte 2027 andauern.
Weshalb fährt Arverio mit Ersatzfahrzeugen?

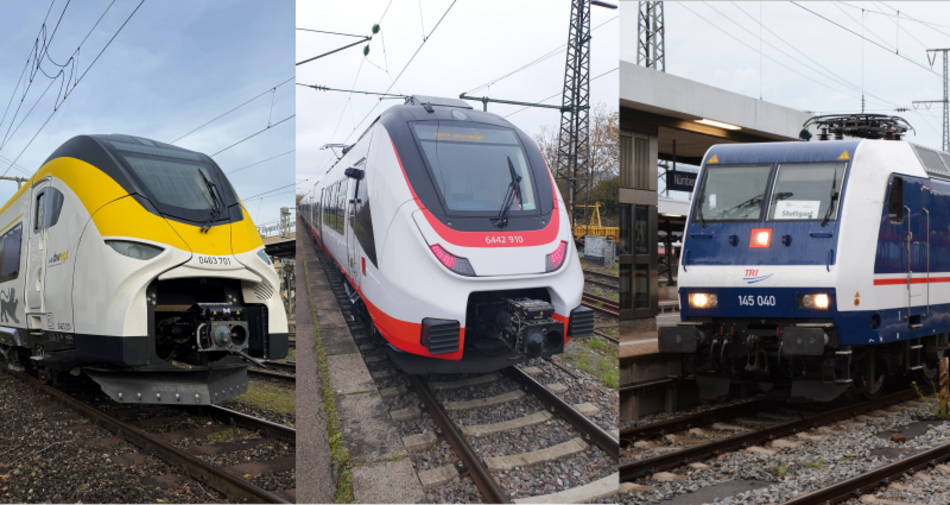

Ersatzfahrzeuge bei Arverio: Mireo, Talent, TRI (Bilder: Arverio)
Damit die Arverio-Züge des Typs Flirt für die ETCS-Umrüstung aus dem Betrieb genommen werden können, setzt Arverio seit Ende 2022 verschiedene Ersatzflotten ein, die ihr von der SFBW bereitgestellt werden.
Von Ende 2022 bis Ende 2025 waren mehrere Fahrzeugumläufe mit eingeschränkt barrierefreien lokbespannten Altfahrzeugen des Unternehmens TRI auf der Remsbahn (MEX 13) Frankenbahn (RE 8) und Murrbahn (RE 90) unterwegs; auf der Murrbahn sind sie aufgrund der dortigen Bahnsteighöhen bis zum Fahrplanwechsel im Dezember 2026 weiterhin unterwegs.
Von Juni 2025 an sind auf dem RE 8 auch moderne Ersatzfahrzeuge des Typs Alstom Talent 3plus eingesetzt, seit Dezember 2025 sollten auf dem RE 8 ausschließlich Ersatzfahrzeuge des Typs Talent 3plus fahren. Aufgrund anhaltender technischer Probleme bei den Talent-Fahrzeugen fuhren dort zeitweilig auch Flirt-Fahrzeuge, seit Juni 2026 sind auch Mireo-Fahrzeuge im Einsatz. Ab Fahrplanwechsel im Dezember 2026 ist geplant, wieder die regulären Flirt-Fahrzeuge auf dem RE 8 einzusetzen.
Im Februar 2026 nahm eine weitere Ersatzflotte auf dem MEX 13 nach und nach den Betrieb auf, mit Neufahrzeugen des Typs Siemens Mireo. Diese Fahrzeuge werden auf über den Fahrplanwechsel im Dezember 2026 hinaus weiter dort sowie auf der neuen Linie RB 97 eingesetzt.
Ab Dezember 2026 fährt Arverio auf den neuen Linien MEX 12 und MEX 18 (Tübingen-Stuttgart-Heilbronn) mit Ersatzfahrzeugen des Typs Alstom Talent 3 (verschiedene, nicht miteinander kuppelbare Typen).
Ab Dezember 2026 wird auf den neuen Murrbahn-Linien MEX 19 und MEX 90 ein Subunternehmen (TRI) den Ersatzverkehr fahren. Es werden sogenannte n-Wagen (mit Stufen) eingesetzt, damit können alle Bahnsteige auf der Murrbahn angefahren werden, jedoch mit der bereits von TRI-Fahrzeugen bekannten eingeschränkten Barrierefreiheit. WLAN oder Klimaanlagen können diese Fahrzeuge nicht anbieten. Dies gilt für das gesamte Fahrplanjahr 2027. Der RE 90 (Arverio-Umläufe) wird mit eigenen Flirt-XL-Fahrzeugen befahren.
Für Arverio bringt der Einsatz von insgesamt vier verschiedenen Fahrzeugtypen und eines Subunternehmens einige Hindernisse mit sich, die sich auch auf den Fahrgastbetrieb auswirken. Im laufenden Betrieb wurden bzw. werden die Fahrpersonale auf ETCS-Technik geschult. Zudem erhalten sie Fahrzeugschulungen auf Talent- und Mireo-Fahrzeugen sowie künftig auf die Fahrzeuge für Netz 35b, die Neufahrzeuge Alstom Coradia Max.
Die verschiedenen Fahrzeugtypen der Ersatzflotten sind nicht miteinander kuppelbar bzw. nicht gegeneinander austauschbar. Das erschwert die operative Planung und führt zeitweise zu Minderkapazitäten. Selbstverständlich hat Arverio trotz dieser Rahmenbedingungen stets eine möglichst stabile Betriebsqualität im Blick.
Warum fährt Arverio im Netz 35b mit Coradia Max?

Coradia Max (Bildrechte: Verkehrsministerium Baden-Württemberg)
Für das Netz 35b hat das Land über die SFBW moderne Doppelstockfahrzeuge des Typs Coradia Max bestellt. Sie bieten mehr Kapazität, zeitgemäßen Komfort und sind technisch auf die Zukunft des Schienenverkehrs im Land ausgerichtet. Stand November 2026 erklärte Alstom, mit der Lieferung der Coradia Max für Netz 35 ab dem Jahr 2028 zu beginnen.
Welche Strecken fährt Arverio ab Dezember 2026?

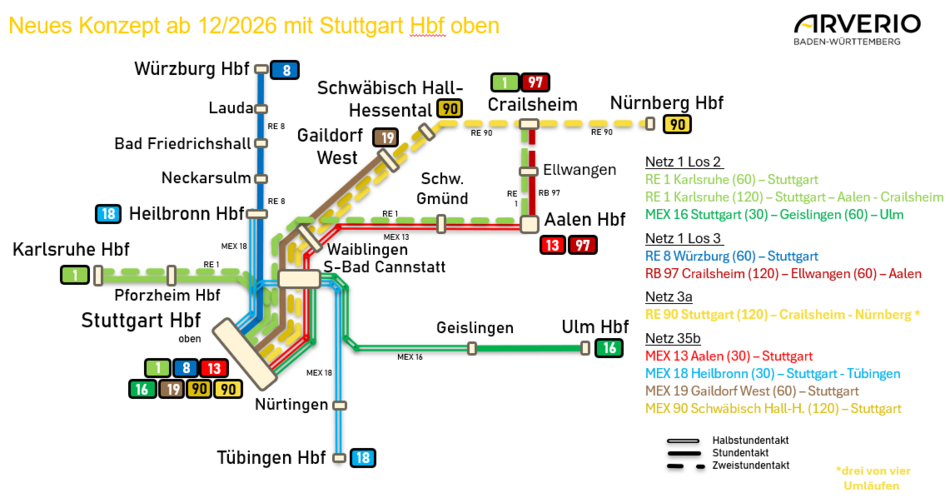

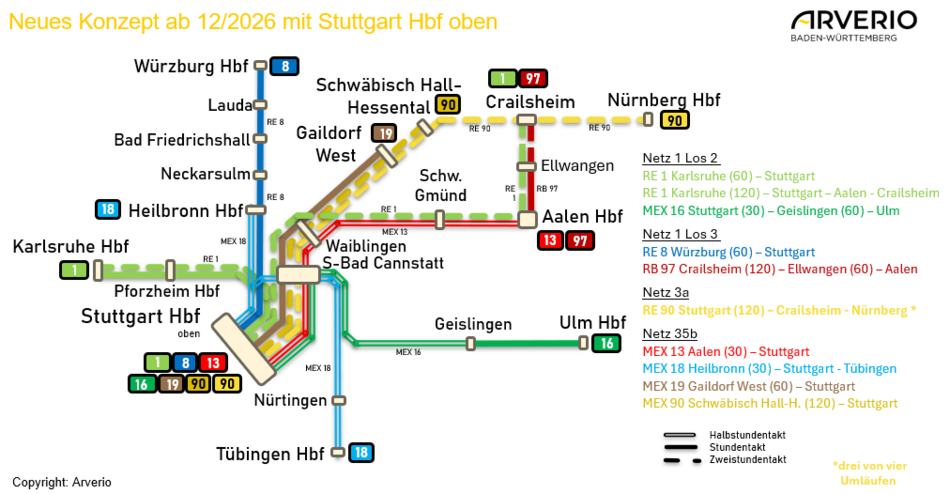

Zum Fahrplanwechsel am 13.12.2026 verändert sich der Zuschnitt der bisherigen Linien von Arverio Baden-Württemberg, das sogenannte Bestandsnetz. Die Linienverläufe ändern sich damit teilweise. Im Bestandsnetz werden auch weiterhin die Fahrzeuge des Typs Flirt eingesetzt, die dann teilweise mit ETCS ausgerüstet sein sollen. Auch die bereits bekannten Ersatzflotten des Typs Mireo und Typ Talent werden auf den neuen Linien im Netz 35b vorerst weiterhin unterstützen. Ein Subunternehmen (TRI) fährt die Linien MEX 19 und MEX 90.
Gleichzeitig sollen sich auch strukturelle Verbesserungen ergeben. Der Fahrzeugeinsatz wird vereinheitlicht, so sind die Fahrzeuge meist ganztägig in Doppeltraktion vorgesehen. Das sogenannte Stärken bzw. Schwächen der Fahrzeuge untertags soll vermieden werden, daraus ergeben sich neben mehr Sitzplätzen auch zeitliche und betriebliche Vorteile, die sich in einer besseren Betriebsqualität niederschlagen sollen.
Zudem nehmen Teile des neuen Netzes 35b ihren Betrieb auf. Da der Stuttgarter Tiefbahnhof (Stuttgart 21) zu diesem Zeitpunkt noch nicht betriebsbereit ist, können Fahrten nicht wie ursprünglich geplant durchfahren, sondern müssen im Kopfbahnhof wenden oder erhalten einen anderen Endbahnhof.
Die Einzelheiten zum Fahrplanwechsel sind in der Pressemitteilung von Arverio Baden-Württemberg bzw. in der PM des Verkehrsministeriums Baden-Württemberg nachvollziehbar.

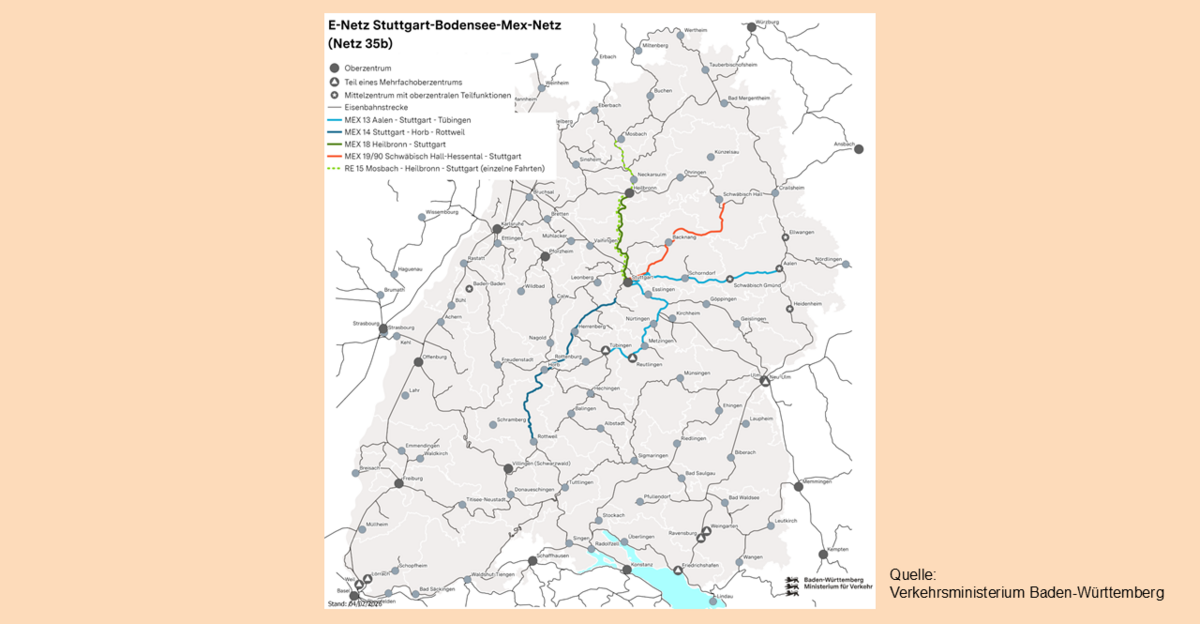

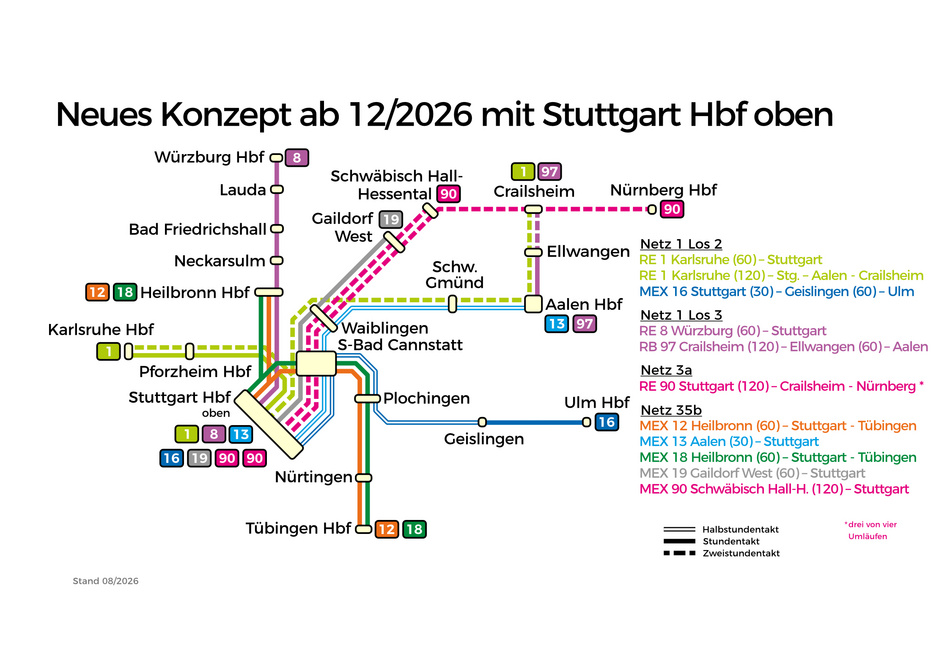

Arverio Baden-Württemberg befährt ab Dezember 2026 folgende Linien:
